PoCから事業化へ進む方法|5つの移行設計を解説
「PoCは成功したのに、事業化が進まない」。この停滞は、PoCの結果が悪いからとは限りません。PoCは限定した条件で仮説を確かめる活動ですが、事業化では顧客への提供、収益、品質、運用、契約まで継続して引き受ける必要があります。
PoCの合格と、事業化の承認は同じではありません。 結果報告だけで次へ進めず、PoCで得た証拠を本番要件へ翻訳し、誰がどの条件で受け取るかを決めることが重要です。
この記事では、PoCの結果を事業化へ渡すための5つの移行設計を、実務の順に解説します。PoC自体の定義や進め方を確認したい場合は、PoCとは何かも併せてご覧ください。
この記事のポイント
- PoCで確認できた範囲と、本番で残る未確認条件を分ける
- 技術だけでなく、顧客・採算・提供・運用・管理の要件へ翻訳する
- 受入部署、拒否条件、期限、次の判断日を決めて責任を移す
目次

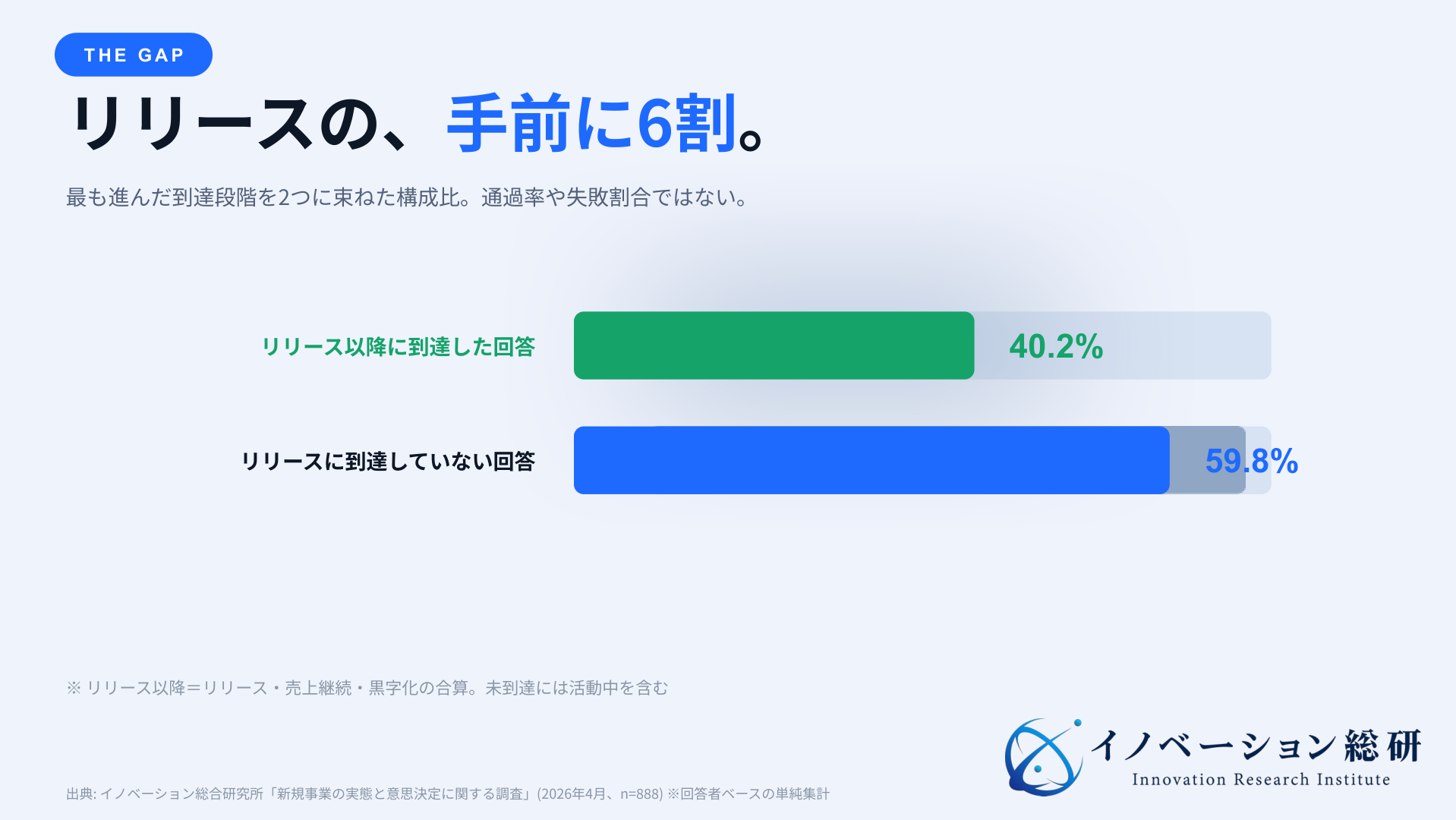

PoC成功から事業化までに、なぜ別の設計が必要なのか

PoCの成功は、あらかじめ決めた問いに対して、限定条件で得た答えです。一方、事業化の判断では、その答えを本番でも使えるか、残る不確実性を誰が引き受けるかまで確認します。
たとえば、試作品が検証環境で動いても、量産品質や長期運用は未確認かもしれません。協力顧客から高い評価を得ても、標準価格での購入意思は別に確かめる必要があります。そこで、PoC結果を次の5つの設計へ変換します。
| 5つの移行設計 | PoC後に決めること | 主な成果物 |
|---|---|---|
| 1. 検証結果の翻訳 | どの条件まで結果を使えるか | 証拠台帳、適用条件 |
| 2. 投資判断の材料 | 本番要件と追加投資をどう対応させるか | 要件対応表、判断日 |
| 3. 体制と権限の切り替え | 誰が何を引き取るか | 役割分担、受入回答 |
| 4. 初期顧客と価格 | 標準条件で購入・提供できるか | 顧客条件、価格、提供範囲 |
| 5. 継続・変更・停止の基準 | 本番後にいつ何を見直すか | 発動条件、再判定日 |
この5つは、順番に一度だけ終える工程ではありません。顧客条件が変われば採算を、提供条件が変われば体制を見直し、判断材料を更新します。
設計1|PoCの検証結果を、本番で使える条件へ翻訳する
PoC報告書の結論だけを受入側へ渡しても、どこまで使える結果なのか判断できません。最初に、検証した対象・環境・規模・測定方法を整理し、本番との違いを明らかにします。
結果は次の3種類に分けると扱いやすくなります。
- そのまま引き継ぐ:本番と対象・環境・規模が同等で、そのまま判断材料にできる
- 条件付きで引き継ぐ:一部条件が異なるため、適用範囲を限定して使う
- 本番で再確認する:量産、長期運用、実データ、標準価格などPoC外の条件で確かめる
証拠台帳には、検証した仮説、成立条件、観測結果、人手や特例、有効範囲、再確認の担当と期限を残します。「成功」「失敗」だけでまとめず、次の判断に使える範囲を記録することがポイントです。
| 証拠台帳の欄 | 記録する内容 | 受入側が確認すること |
|---|---|---|
| 検証した仮説 | 何に答えるPoCだったか | 本番要件と対応するか |
| 成立条件 | 顧客、環境、データ、規模 | 本番でも再現できるか |
| 観測結果 | 支持、反証、判定保留 | どの判断に使えるか |
| 人手・特例 | 手作業、無償対応、担当者依存 | 本番で除けるか |
| 本番での再確認 | 負荷、継続、品質、価格 | 誰がいつ確かめるか |
この台帳で「使える結果」と「まだ確かめる条件」を分けると、追加検証の目的と結果の受取人を決めやすくなります。
設計2|投資判断に必要な材料を、本番要件ごとにそろえる
事業化の承認者が知りたいのは、PoCが予定どおり終わったかだけではありません。本番要件のどこまで満たし、残りをどの予算と期限で確かめるかです。
PoCの結果を、顧客・価値、技術・品質、提供・量産、運用・保守、法務・安全、情報管理、採算の各要件へ対応させます。良い結果だけでなく、未確認と拒否条件も同じ表で見えるようにします。
| 本番要件 | PoCから引き継ぐ内容 | 事業化前後に確認する内容 | 拒否条件の例 |
|---|---|---|---|
| 顧客・価値 | 協力顧客の利用場面 | 標準条件での購入・継続 | 購入主体が不明 |
| 技術・品質 | 検証環境での性能 | 負荷、例外、長期安定性 | 品質基準を満たさない |
| 提供・量産 | 少量、手作業を含む提供 | 能力上限、歩留まり、納期 | 標準工数で提供できない |
| 運用・保守 | 検証担当者による運用 | 監視、障害対応、教育 | 運用手順がない |
| 管理 | PoC範囲の契約・権限 | 本番契約、規制、情報管理 | 必要承認がない |
| 採算 | PoC費用、暫定価格 | 標準原価、回収、追加費用 | 投資上限を超える |
追加予算は「もっと精度を上げるため」ではなく、どの未確認条件を減らし、どの判断を変えるためかまで書きます。判断材料と使途がつながることで、追加PoCを繰り返す状態を避けられます。
設計3|PoCチームから事業化チームへ、体制と権限を切り替える
PoCチームは、仮説を小さく確かめるための体制です。事業化後は、顧客への約束を継続して守る体制へ変わるため、人数を増やす前に受入部署と責任者を決めます。
営業、提供、開発、品質、運用、法務、財務のうち、対象事業に必要な役割を洗い出します。各部署には、次の3つの回答から選んでもらいます。
- 受入:現条件で責任を引き受ける
- 条件付き受入:未達条件、担当、期限を付けて引き受ける
- 拒否:受け取れない理由と、見直す場所を示す
「検討します」で終わらせず、条件付きなら誰が何をいつまでに確かめるか、拒否なら技術・能力・権限・採算・時期のどこへ戻すかを記録します。署名や承認記録は責任追及のためではなく、担当交代後も合意を残すために使います。
NEXT STEP
次のステップ
PoCの結果を、事業化の判断へつなげる。
技術・顧客・採算・体制のどこが未確認か、現在地から整理できます。
設計4|初期顧客と価格を、PoCの協力条件から切り離す
PoC協力先の反応と、本番顧客の購入判断は分けて扱います。無償、限定期間、個別支援という条件で得た評価は、その条件内の結果です。
事業化前後には、標準の提供範囲、価格、契約、顧客側の作業を提示します。利用者だけでなく、予算を持つ購入者、導入を承認する決裁者も確認します。
| 顧客受入の欄 | PoCで確認したこと | 事業化前後に再確認すること |
|---|---|---|
| 利用者 | 協力者が試した | 標準業務で継続できるか |
| 購入者 | 関心を示した | 予算と決裁条件があるか |
| 提供範囲 | 限定機能を試した | 標準機能と例外を合意できるか |
| 価格 | 無償または暫定条件 | 標準価格で契約できるか |
| 顧客側作業 | PoC担当者が補った | 導入部署が引き取れるか |
価格を決める際は、希望額だけでなく、現状の代替費用、導入で生まれる変化、予算の出所、決裁条件を確認します。具体的な整理方法は、新規事業の価格設定で解説しています。
設計5|継続・変更・停止の基準を、本番開始前に置く
事業化承認は、同じ計画を続ける約束ではありません。本番で再確認する条件には期限と分岐を置き、状況に応じて対象縮小、提供方法の変更、追加検証、停止を選べるようにします。
| 再確認の欄 | 決めること | 未達時の分岐 |
|---|---|---|
| 観測条件 | 顧客、環境、規模、期間 | 条件をそろえて再測定 |
| 有効期限 | いつまで結果を使うか | 期限後に再確認 |
| 発動条件 | 品質、採算、運用の兆候 | 新規受付や提供を一時停止 |
| 再判定日 | 誰が何を判断するか | 継続、変更、停止 |
| 停止後の扱い | 顧客、知財、データ、契約 | 保存、移管、廃棄 |
未達時の分岐は、続行か中止だけではありません。対象顧客を狭める、外部パートナーへ移す、提供範囲を変えるなど、問題が起きた要件に応じて戻り先を選びます。
5つの移行設計を、1枚の事業化受入シートで管理する

5つの移行設計を別々の資料にすると、条件変更の影響を追いにくくなります。1枚の事業化受入シートへまとめ、現行版、未達条件、受入回答、次の判断を同じ版で管理します。
| 管理欄 | 記載する内容 |
|---|---|
| 対象と現行版 | 適用開始日、対象顧客、本番範囲 |
| 引き継ぐ結果 | PoC条件、結果、有効期限 |
| 本番要件 | 顧客、技術、提供、運用、管理、採算 |
| 未達条件 | 不明なこと、担当、再確認期限 |
| 受入回答 | 受入、条件付き受入、拒否 |
| 承認記録 | 事業責任者、受入責任者、例外承認者 |
| 次の判断 | 判断日、必要な材料、分岐 |
受入会議は説明会にせず、各部署の回答を確定する場にします。次回はPoC全体を説明し直すのではなく、前回残った条件だけを判定します。

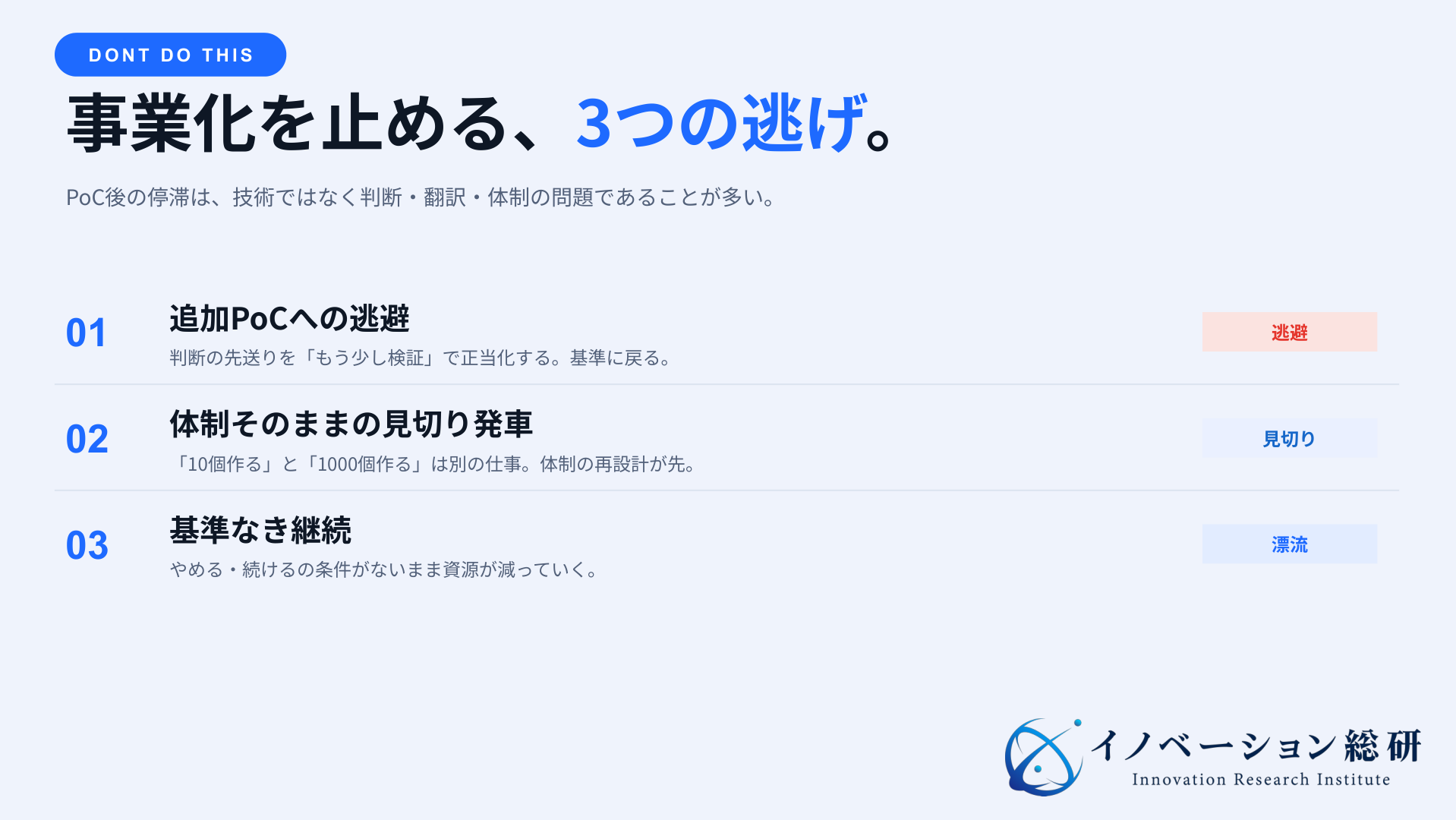

PoCから事業化へ進むときに避けたい3つの進め方
停滞は、PoCの失敗だけで起こるわけではありません。PoCが成功したというラベルのまま、結果の有効範囲と受入責任が曖昧な状態でも起きます。
1. 同じ技術PoCを繰り返す
顧客、価格、提供、体制の不明点は、同じ技術PoCを増やしても解消しません。追加する場合は、前回と異なる問い、結果を受け取る部署、変わる判断を明記します。
2. PoCの体制のまま見切り発車する
検証担当者へ営業、提供、運用、社内調整を足すと、責任が集中します。顧客への約束を守るために必要な仕事を分解し、受入側の能力上限まで確認します。
3. 期限がないまま様子を見る
本番で確かめる条件に期限がなければ、「もう少し様子を見る」が続きます。有効期限、再判定日、未達時に止める活動を先に置きます。
PoCの事業化に関するよくある質問
PoCの結果が出たあと、どこまで整えれば事業化へ進めるか迷いやすい点を整理します。回数や人数の一律基準ではなく、判断と責任の条件から確認してください。
本記事のまとめ|PoCの結果を、事業化の責任へ渡す
PoCの成功と事業化の間には、結果の翻訳、投資判断、体制、初期顧客と価格、継続判断という別の仕事があります。検証結果を否定するのではなく、使える条件を限定し、本番で残る未確認事項を明らかにします。
そのうえで、受入部署が受入・条件付き受入・拒否を選び、担当、期限、次の判断日を残します。追加PoCへ進む前に、足りないのが技術の確認か、事業化側の受入条件かを分けることが、停滞を抜ける出発点です。
